Fortschritt der Ausführungsorte - "Ampel"
Woran erkennen Sie den aktuellen Status Ihrer Ausführungsorte?
Die "Ampel" der Ausführungsorte dient dazu, Ihnen im geschlossenen Zustand einen Überblick darüber zu verschaffen, welche Aufgaben an den Ausführungsorten bereits abgeschlossen wurden.
Hier haben wir vier verschiedene Farben:

- Grau:
Der Ausführungsort hat noch keine Positionen. - Rot:
Der Ausführungsort hat mind. eine Position. Es wurden aber auf noch keiner Position Teilaufmaße hinterlegt. - Geld/Orange:
Der Ausführungsort hat mind. eine Position, welche ein Teilaufmaß hinterlegt hat oder das Teilaufmaß ist kleiner als der Soll-Wert der Position (IST<Soll) - Grün:
Der Ausführungsort hat bei all seinen Positionen Teilaufmaße hinterlegt, bei welchen der Teilaufmaßwert dem Soll-Wert entsprechen oder über den Soll-Wert hinausgehen (IST=SOLL oder IST>Soll)
(Hinweis: Hier wird nicht geprüft, ob diese schon abgerechnet sind oder nicht.)
Die Ampel-Funktion funktioniert nur bei neu erstellten Ausführungsorten ab dem 03.04.24 oder bei vorherigen Ausführungsorten, wenn diese nochmal bearbeitet wurden (Position oder Aufmaß bearbeitet, hinzugefügt oder gelöscht)
Systemstatus für Ausführungsorte
Ab sofort steht Ihnen auch der Systemstatus für Ausführungsorte zur Verfügung. Die Auswahlmöglichkeiten entsprechen den bereits bekannten Optionen für Projekte, Aufträge, Teilaufträge und Arbeitspakete.
Sie können auf zwei wegen den Status für den Ausführungsort setzen.
- Klick auf das Standort-Symbol beim Ausführungsort in Planung/Durchführung

- Statusänderung über den neuen Planer (Bitte lesen Sie den Abschnitt oben oder den Hilfe-Artikel)
Sobald Sie in der Planung/Durchführung auf das Standort-Symbol geklickt haben, öffnet sich das Fenster, in welchem Sie den Status ändern können.
Statusanzeige & Fortschritt des Ausführungsortes

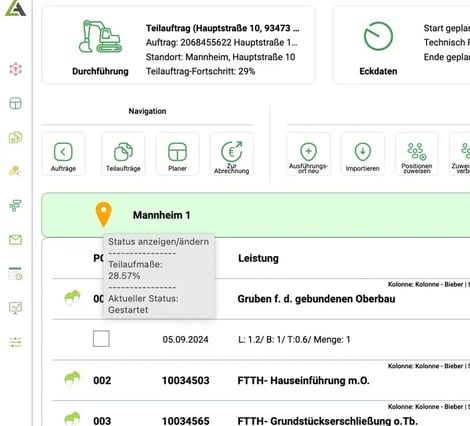

Sie haben nun die Möglichkeit, die Statusanzeige und den Fortschritt des Ausführungsortes jederzeit durch einen einfachen Hover über das Standort-Symbol abzurufen. Hierbei erhalten Sie eine Übersicht über den aktuellen Fortschritt der Aufmaße, sowie den aktuellen Status.

Änderung der Ampelfarbe für Ausführungsort durch Systemstatus
Bis jetzt haben sich die Standort-Symbole beim Ausführungsort farblich immer automatisch angepasst, abhängig von den erstellten Aufmaßen. Bisher wurde der Ausführungsort grün, wenn alle Positionen ein Aufmaß haben und SOLL und IST gleich ist.
Ab sofort haben Sie die Möglichkeit, den Status des Ausführungsortes auf "Abgeschlossen" zu setzen, wodurch der Ausführungsort grün angezeigt wird. Diese Funktion ist besonders nützlich, wenn Sie durch Planungsvorlagen Positionen verwalten, die nicht abgerechnet werden oder bei denen SOLL und IST nicht übereinstimmen.
Bei einer Änderung von Abgeschlossen zurück auf einen vorherigen passt sich die Ampelfarbe automatisch entsprechend den erstellten Aufmaßen an. (Rot, Orange oder auch grün)
Artikel wurde erfasst am 01.12.2025
